阿拉善高新区综合检验站装修项目工作简报

2025-07-03 10次

【关闭本页】

  一、项目进展情况

(一)前期工作完成情况:6月正式开工,经前期调研及筹备,电力改造工程率先推进。于6月16-6月29日期间已完成变压器安装、10KVA高压线路接火、楼体内主电箱安装工作,6月30日开始供电,为后续装修及设备调试奠定基础;

(二)7月重点推进计划

基础设施改造:完成供水、供暖管道维修及通风系统改造;

场地装修与搬迁:检验区及办公区初步装修改造,同步实施安全阀校验站和气瓶检验线搬迁工作;

设备安装调试:电力系统、供水系统与检测设备进行联动测试。

二、下一步工作重点

(一)确保7月完成基础装修工作,为设备搬迁做好基础准备;

(二)同步推进设备搬迁,避免工期延误;

(三)提前筹备8月固定场所变更评审材料。

三、问题及预案

(一)高压线路接火后需进行系统联调测试,目前存在地线漏电;

解决预案:1.已联系电力安装公司安排专业技术人员现场指导;2.已联系专业电力工程师排查线路,找出问题部位并维修。

(二)基础设施装修与设备搬迁存在作业面交叉。

解决预案:1.对施工时间进行协调,争取在不影响装修的情况下提前进行设备搬迁工作;2.制定分区域施工计划。

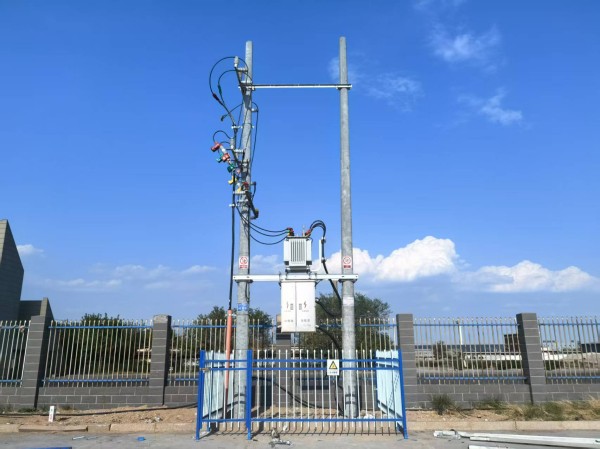

(变压器安装完成)

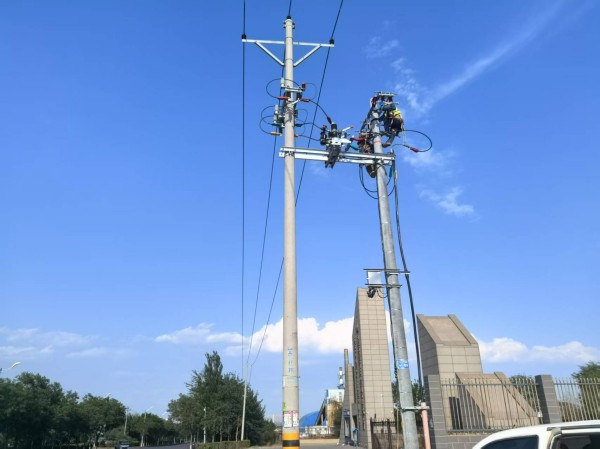

(断路保护器安装完成)

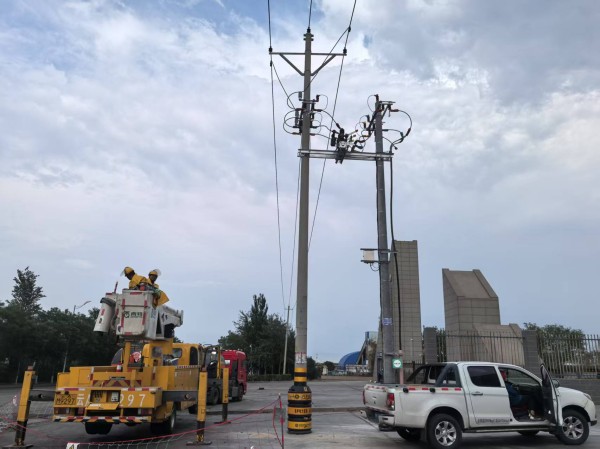

(高压供电完成接火)
